Wie plant man ein Wärmenetz?

Wer ein Wärmenetz planen will, steht vor einer komplexen Aufgabe: Technische Dimensionierung, wirtschaftliche Tragfähigkeit und regulatorische Anforderungen müssen von Anfang an zusammengedacht werden. Ein zu optimistischer Wärmebedarf, ein unterschätzter Gleichzeitigkeitsfaktor oder eine verfrühte Festlegung auf das Temperaturniveau können das gesamte Projekt gefährden.

Dieser Leitfaden gibt Ingenieuren, TGA-Planern und Energieberatern einen strukturierten Überblick über alle Planungsphasen. Für jede Phase werden die wichtigsten Methoden, typische Fallstricke und praxisrelevante Entscheidungsparameter beschrieben.

1. Voraussetzungen: Was braucht ein Wärmenetz?

Nicht jedes Gebiet eignet sich für ein Wärmenetz. Bevor in die technische Planung eingestiegen wird, müssen grundlegende Rahmenbedingungen geprüft werden, sonst droht eine aufwändige Planung, die an der Wirtschaftlichkeit scheitert.

1.1 Räumliche Wärmedichte

Die Wärmeliniendichte beschreibt den Jahreswärmebedarf pro Meter geplanter Trasse und ist die wichtigste Kenngröße für die Vorabprüfung.

Als grobe Orientierung gilt:

  • < 500 kWh/(m·a): Wärmenetz in der Regel unwirtschaftlich
  • 500–1.000 kWh/(m·a): Wirtschaftlichkeit stark von Topologie und Förderung abhängig
  • 1.000 kWh/(m·a): Gute Ausgangsbedingungen für ein klassisches Wärmenetz
  • Kalte Nahwärme (Anergienetz): Schwellenwerte können niedriger liegen

1.2 Anschlussquote: die kritische Planungsphase

Die Anschlussquote beschreibt den Anteil der theoretisch anschließbaren Wärmemenge, der tatsächlich abgenommen wird. Sie ist keine nachgelagerte Wirtschaftlichkeitsgröße – sie beeinflusst unmittelbar die hydraulische Dimensionierung, den Gleichzeitigkeitsfaktor und die optimale Lage der Wärmeerzeugung.

Praxishinweis: Anschlussquote konservativ einschätzen: Erfahrungswerte zeigen: In Bestandsquartieren ohne Sanierungsdruck und ohne kommunale Pflichtanschlüsse liegen realistisch erreichbare Quoten häufig zwischen 40 und 60 %. Neubaugebiete, Pflichtanschlussgebiete und Areale mit hohem Sanierungsdruck können deutlich höhere Quoten erreichen. Planen Sie immer mit einem konservativen Basisszenario und einem optimistischen Szenario und zeigen Sie beide in der Wirtschaftlichkeitsrechnung.

1.3 Verfügbare Wärmequellen und Temperaturniveau

Das Temperaturniveau des Netzes ist eine strategische Weichenstellung. Es bestimmt, welche Wärmequellen nutzbar sind, wie hoch die Leitungsverluste sind und ob die Gebäude der Abnehmer ohne Umbau angeschlossen werden können.

WärmequelleVorlauftemperaturNetzgenerationPlanungshinweis
BHKW / Kessel (Gas, Biomasse)70 – 90 °C3./4. GenerationHohe Netzverluste; Sanierungsdruck der Abnehmer gering
Wärmepumpe (Sole/ Wasser/ Luft)35 – 60 °C4./5. GenerationEffizienz stark temperaturabhängig; Abnehmer müssen Niedertemperatur-ready sein
Geothermie/ Grundwasser10 – 20 °C5. Generation (kalt)WP dezentral beim Abnehmer; minimale Netzverluste
Abwärme Industrie/ RZ30 – 80 °C3.-5. GenerationVersorgungssicherheit und Lieferverträge prüfen
Solarthermie (saisonal)40 – 80 °C4./5. GenerationGroßspeicher erforderlich; gut kombinierbar mit WP

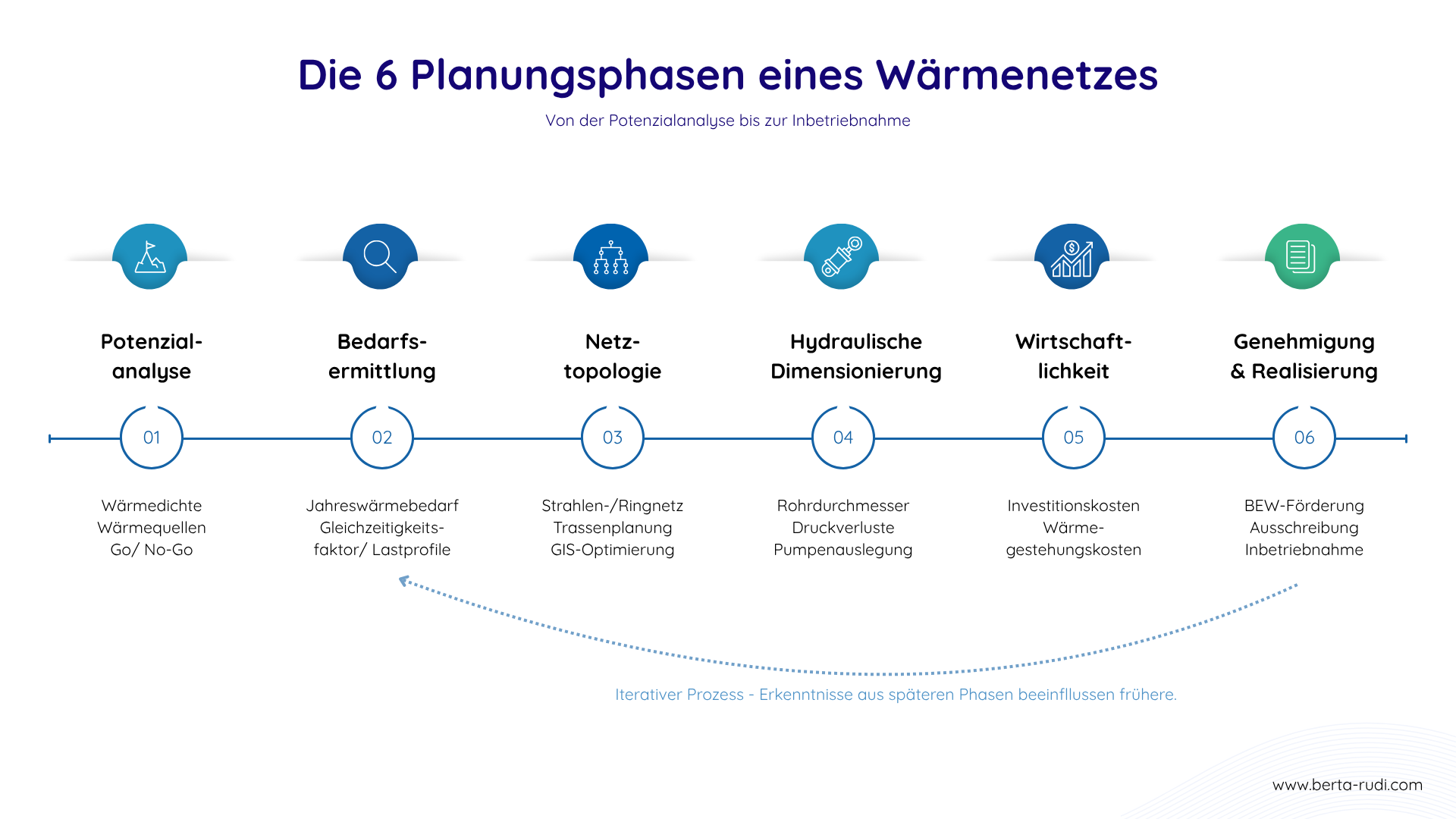

Die sechs Planungsphasen

Wärmenetzprojekte folgen einer strukturierten Abfolge von Phasen – die jedoch selten streng linear durchlaufen werden. Erkenntnisse aus der Dimensionierung verändern die Bedarfsermittlung, eine neue Wärmequelle verschiebt das Temperaturniveau. Planen Sie von Anfang an iterativ.

01

Potenzialanalyse & Gebietsauswahl

Grobe Abschätzung der Wärmedichte, Identifikation potenzieller Abnehmer, Erstbewertung verfügbarer Wärmequellen. Ergebnis: fundierte Go / No-Go-Entscheidung.

02

Bedarfsermittlung & Lastprofile

Ermittlung des Jahreswärmebedarfs je Gebäude, Berechnung des Gleichzeitigkeitsfaktors, Erstellung stündlicher Lastprofile für Auslegung und Wirtschaftlichkeit.

03

Netztopologie & Trassenplanung

Auswahl der Netzstruktur (Strahlen-, Ring- oder Maschennetz), Festlegung der Trasse, Abstimmung mit Tiefbau und Straßenplanung, GIS-gestützte Optimierung.

04

Hydraulische Dimensionierung

Berechnung von Rohrdurchmessern, Druckverlusten und Pumpenleistung. Hydraulischer Abgleich, Auslegung von Übergabestationen und Pufferspeichern.

05

Wirtschaftlichkeitsberechnung

Investitions- und Betriebskostenermittlung, Berechnung der Wärmegestehungskosten, Sensitivitätsanalyse zu Anschlussquote und Energiepreisentwicklung.

06

Genehmigung, Förderung & Realisierung

BEW-Antragstellung (Modul 1-4), Abstimmung mit Kommunen und Netzbetreibern, Ausschreibung, Vergabe und Baubegleitung bis zur Inbetriebnahme.

3. Bedarfsermittlung: Wärmebedarf korrekt erfassen

Die Qualität der Bedarfsermittlung entscheidet über die Güte der gesamten Planung. Überschätzte Bedarfe führen zu überdimensionierten Netzen mit unnötig hohen Investitionskosten. Unterschätzte Bedarfe gefährden die Versorgungssicherheit in der Heizspitze.

3.1 Methoden der Wärmebedarfsermittlung

Welche Methode sinnvoll ist, hängt von Datenverfügbarkeit und Planungsphase ab:

  • Spezifischer Wärmebedarf (kWh/m²·a): Näherung über Baualtersklassen und Nutzungstypen. Schnell und einfach, aber ungenau für die technische Auslegung. Geeignet für Potenzialstudien.
  • Gradtagszahl-Methode: Temperaturabhängige Abschätzung auf Basis lokaler Klimadaten. Liefert plausible Jahresdauerlastkurven für die Erzeugerauslegung.
  • Zählerbasierte Verbrauchsdaten: Reale Gas- oder Wärmeverbrauchsdaten aus Abrechnungen. Genaueste Methode, sofern verfügbar. Pflicht für belastbare BEW-Wirtschaftlichkeitsnachweise.
  • Gebäudesimulation (Detailplanung): Aufwändig, aber präzise. Empfohlen bei komplexen Projekten und für Transformationsplanungen nach BEW.

3.2 Gleichzeitigkeitsfaktor: Der häufigste Planungsfehler

Der Gleichzeitigkeitsfaktor (GZF) beschreibt, welcher Anteil der installierten Gesamtanschlussleistung tatsächlich gleichzeitig abgerufen wird. Er ist die Schlüsselgröße für die Dimensionierung der Hauptleitungen und der Wärmeerzeugung.

Typische Richtwerte aus der Praxis:

  • Netze mit > 100 Abnehmern (Wohngebäude): GZF ca. 0,35–0,50
  • Netze mit 20–50 Abnehmern: GZF ca. 0,55–0,70
  • Netze mit < 20 Abnehmern: GZF ca. 0,70–0,90
  • Gewerbe und Industrie: Individuelle Lastprofile erforderlich

Häufiger Planungsfehler: GZF bei kleinen Netzen unterschätzt

Bei Netzen mit weniger als 20–30 Abnehmern fehlt die statistische Glättung großer Netze. Wird hier mit zu niedrigen GZF-Werten gearbeitet, sind Leitungen und Pumpen in der Heizspitze unterdimensioniert – mit der Folge von Druckproblemen und Unterversorgung. Faustregel: Unter 20 Abnehmern nie mit GZF unter 0,75 rechnen.

4. Netztopologie: Welche Netzstruktur passt?

Die Wahl der Netztopologie beeinflusst Investitionskosten, Betriebssicherheit, Regelungsaufwand und Erweiterbarkeit erheblich. Drei Grundtypen stehen zur Verfügung – in der Praxis werden häufig Mischformen realisiert.

TopologieVorteileNachteileTypischer Einsatz
Strahlen-/ SternnetzEinfach, kostengünstig, gut regelbarKein Bypass bei Leitungsausfall möglichNeubaugebiete, kleine Netze (<50 Abnehmer)
RingnetzHohe Versorgungssicherheit, redundante VersorgungswegeHöhere Invest-kosten, komplexere RegelungKritische Infrastruktur, mittlere bis große Netze
MaschennetzMaximale Flexibilität, mehrere Einspeisepunkte möglichHoher Planungs- und RegelungsaufwandGroßstädte, Industrie, Verbundnetze

Erweiterbarkeit von Anfang an mitplanen

Wärmenetze wachsen, besonders wenn die Anschlussquote steigt oder neue Quartiere erschlossen werden. Dimensionieren Sie Hauptleitungen von Beginn an für die spätere Ausbaustufe und legen Sie bei der Trassenplanung potenzielle Erweiterungsgebiete fest, auch wenn diese kurzfristig noch nicht angeschlossen werden.

5. Hydraulische Dimensionierung

Die hydraulische Dimensionierung legt Rohrdurchmesser, Strömungsgeschwindigkeiten, Druckverluste und Pumpensysteme fest. Sie baut direkt auf den Ergebnissen der Lastprofilanalyse und der gewählten Netztopologie auf.

5.1 Auslegungsschritte

  1. Maximale Heizlast je Netzabschnitt bestimmen (kW) – unter Berücksichtigung des GZF
  2. Strömungsgeschwindigkeit wählen: Richtwert 0,5–1,5 m/s (Kompromiss aus Druckverlust und Geräusch)
  3. Druckverlust je Leitungsabschnitt berechnen: lineare Verluste + Einzelwiderstände (Armaturen, Bögen)
  4. Umwälzpumpen auslegen: Förderhöhe, Volumenstrom, Wirkungsgrad, Redundanz prüfen
  5. Hydraulischen Abgleich sicherstellen: Differenzdruckregler und Strangabsicherungen einplanen
  6. Übergabestationen dimensionieren: Wärmeübertrager, Regelarmaturen, Messtechnik, Sicherheitsventile

5.2. Temperaturniveaus und ihre Konsequenzen

Das gewählte Temperaturniveau hat weitreichende Folgen für das gesamte Systemdesign:

VorlauftemperaturNetzverlusteWärmequellenAbnehmer-Voraussetzung
70-90 °C (hoch)Hoch (8-15 %)BHKW, Kessel, tiefe GeothermieAltbestand ohne Umbau anschließbar
50-60 °C (mittel)Mittel (5-9 %)WP eingeschränkt, BHKW, SolarModernisierte Gebäude empfohlen
35-45 °C (niedrig)Gering (2-5 %)Wärmepumpe, Solar, AbwärmeNur sanierte Gebäude, Neubau
10-20 °C (kalt)Minimal (<2 %)Geothermie, Grundwasser, SolarWP dezentral beim Abnehmer nötig

6. Wirtschaftlichkeitsberechnung

Die Wirtschaftlichkeit eines Wärmenetzes wird maßgeblich durch drei Faktoren bestimmt: Investitionskosten (insbesondere Tiefbau), erreichbare Anschlussquote und Wärmegestehungskosten der Erzeugung. Eine belastbare Wirtschaftlichkeitsrechnung berücksichtigt immer mehrere Szenarien.

6.1. Typische Kostenstruktur

KostenpositionKostenanteilHinweis
Tiefbau (Graben, Verfüllung, Wiederherstellung)40 – 60 %Dominant; Bodenklassen und Kreuzungen mit Bestandsleitungen prüfen
Leitungswerk (Rohre, Dämmung, Armaturen)15 – 25 %Stark abhängig von Topologie und Nenndurchmessern
Übergabestationen (pro Abnehmer ca. 2.000 – 6.000 EUR)8 – 15 %Anzahl der Abnehmer ist maßgeblich
Wärmeerzeuger und Einspeiseanlage10 – 20 %Hohe Schwankungsbreite je nach Technologie
Planung, Steuerung, Messtechnik, Nebenkosten8 – 15 %BEW-förderfähig (Modul 1)

6.2. BEW-Förderung frühzeitig einplanen

Die Bundesförderung für effiziente Wärmenetze (BEW) ist für die meisten Neubau- und Transformationsprojekte ein zentraler Wirtschaftlichkeitshebel. Die vier Module decken unterschiedliche Projektphasen ab:

  • Modul 1 – Machbarkeits– & Transformationsplan: Bis zu 50 % Förderung der Planungskosten; vor Beauftragung beantragen
  • Modul 2 – Systemförderung Neubau: Investitionszuschuss für neue Wärmenetze (technologieabhängig)
  • Modul 3 – Einzelmaßnahmen: Förderung von Erzeugeranlagen, Speichern und Rohrleitungen
  • Modul 4 – Betriebskostenförderung: Laufender Betriebskostenzuschuss für geförderte Anlagen

Wichtig: BEW-Antrag vor Baubeginn stellen

Die BEW-Förderung muss grundsätzlich vor Beginn der Maßnahme beantragt werden. Wer nach Baubeginn einen Antrag stellt, ist von der Förderung ausgeschlossen. Für Modul 1 (Machbarkeitsstudie und Transformationsplan) muss der Antrag sogar vor der Beauftragung des Planungsbüros gestellt werden.

7. Die 5 häufigsten Planungsfehler

Fehler 1: Zu optimistische Anschlussquote

Viele Projekte kalkulieren mit Anschlussquoten, die in der Praxis nicht erreicht werden. Das Ergebnis: Das Netz ist überdimensioniert, die Wärmegestehungskosten sind zu hoch. Lösung: Immer mit einem konservativen Basisszenario (z.B. 40 %) und einem optimistischen Szenario rechnen – und beide ausweisen.

Fehler 2: GZF bei kleinen Netzen zu niedrig angesetzt

Bei Netzen mit weniger als 20–30 Abnehmern fehlt die statistische Glättung. Ein zu niedriger GZF führt zu unterdimensionierten Leitungen und Pumpen, sichtbar in der Heizspitze durch Druckabfall und Unterversorgung.

Fehler 3: Temperaturniveau zu früh und zu hoch festgelegt

Hohe Vorlauftemperaturen ermöglichen den Anschluss von Altbestand ohne Umbau, schränken aber dauerhaft ein, welche Wärmequellen genutzt werden können. Wer jetzt mit 80 °C plant, verbaut sich den Weg zu effizienten Wärmepumpen in der Zukunft. Temperatursenkungsstrategien frühzeitig mitdenken.

Fehler 4: Tiefbaukosten unterschätzt

Bodenklassen, Kreuzungen mit Bestandsleitungen, Straßenaufbrüche und Wiederherstellungskosten werden in frühen Phasen regelmäßig zu optimistisch bewertet. Sicherheitszuschlag von mindestens 15–25 % auf die Tiefbaukosten einplanen.

Fehler 5: Keine Sensitivitätsanalyse zur Wirtschaftlichkeit

Eine Wirtschaftlichkeitsrechnung mit einem einzigen Szenario ist nicht belastbar. Mindestens die Sensitivitäten zu Anschlussquote, Energiepreisentwicklung und Zinsniveau sollten ausgewiesen werden, insbesondere für BEW-Förderanträge und Entscheidungsvorlagen.

8. Planungstools: Excel vs. spezialisierte Software

Die meisten Wärmenetzplanungen starten in Excel. Das ist verständlich, Excel ist flexibel, bekannt und sofort verfügbar. Doch bei zunehmender Komplexität stoßen Tabellenkalkulationen an ihre Grenzen: fehlende Versionierung, Datenbrüche zwischen Lastberechnung und Hydraulik, keine Szenario-Verwaltung.

KriteriumExcel & Einzellösungenberta & rudi
Lastprofile & GZFManuelle Berechnung, fehleranfälligAutomatisiert inkl. Klimadaten
NetztopologieKeine integrierte VisualisierungWärmenetzplanung und Visualisierung (coming soon)
Szenarien vergleichenMehrere Dateien, hoher PlanungsaufwandBis zu 12 Varianten vergleichbar in wenigen Minuten (je nach Abo-Modell)
PlanungszeitMehrere Wochen bis Monate (diverse Feedbackschleifen)Deutlich reduziert durch Automatisierungen und schnelle Berechnungen. Kunden sprechen von bis zu 80 % weniger Planungsaufwand

Berechnung komplexer Wärmenetze

Automatische Netzverläufe und Dimensionierung (coming soon)

Mit berta & rudi planst und optimierst du Wärmenetze jeder Größenordnung, von einzelnen Liegenschaften über Industrieareale und Quartiere bis zur kommunalen Wärmeplanung. Du bewegst dich flexibel zwischen Gebäude-, Quartiers- und Verbundebene und stimmst zentrale Netzentscheidungen wie Temperaturniveaus gezielt mit dezentralen Gegebenheiten im Gebäude ab. Alle Netztopologien sowie Wärmenetze der 1.–5. Generation lassen sich technisch, wirtschaftlich und ökologisch fundiert auslegen.

Du möchtest mehr über die Wärmenetzplanung mit berta & rudi erfahren?

Dann hinterlasse deine Kontaktdaten, wir melden uns persönlich bei dir.

FAQ

Häufig gestellte Fragen zur Wärmenetzplanung

Das hängt von Projektgröße und Komplexität ab. Eine Machbarkeitsstudie (Phase 1) dauert typischerweise 2–4 Monate. Die vollständige Vorentwurfsplanung bis zur Baugenehmigung kann 12–24 Monate in Anspruch nehmen. Moderne Planungstools können einzelne Phasen, insbesondere Lastberechnung und Wirtschaftlichkeit – deutlich beschleunigen.

Es gibt keine absolute Mindestanzahl. Entscheidender als die Zahl der Abnehmer ist die Wärmeliniendichte entlang der geplanten Trasse. Als Orientierung: Ab etwa 20–30 Abnehmern mit ausreichender Wärmedichte (> 500 kWh/(m·a)) können Wärmenetze wirtschaftlich sein. Für kalte Nahwärmenetze können die Schwellenwerte niedriger liegen.

Die wichtigsten Regelwerke sind: AGFW FW 401 (Kunststoffmantelrohre), AGFW FW 450 (hydraulische Berechnung), DVGW-Regelwerk sowie DIN EN 253. Für BEW-geförderte Projekte gelten zusätzlich die technischen Mindestanforderungen der BAFA (Bundesamt für Wirtschaft und Ausfuhrkontrolle).

Ja und das sollte von Anfang an mitgeplant werden. Übergangsstücke in den Hauptleitungen, ausreichend dimensionierte Haupttrassen und vorgedachte Einspeisepunkte ermöglichen spätere Erweiterungen ohne kostspielige Umbauten. Bei der Trassenplanung immer auch potenzielle Erweiterungsgebiete berücksichtigen.

Die Machbarkeitsstudie prüft, ob ein Wärmenetzprojekt technisch und wirtschaftlich realisierbar ist – sie ist die Grundlage für die Go/No-Go-Entscheidung. Der Transformationsplan geht weiter: Er beschreibt den Pfad von einem bestehenden (oft fossil geprägten) Netz zu einem erneuerbaren Wärmenetz über einen definierten Zeitraum. Beide sind BEW-förderfähig (Modul 1).
